라엘에스 현장입니다.
2025년 12월 말 공사 진행 현황에 대해 알려드립니다.
라엘에스 현장 전 직원은 현장 관리에 최선을 다하여
고객님의 관심과 기대에 보답하도록 노력하겠습니다.

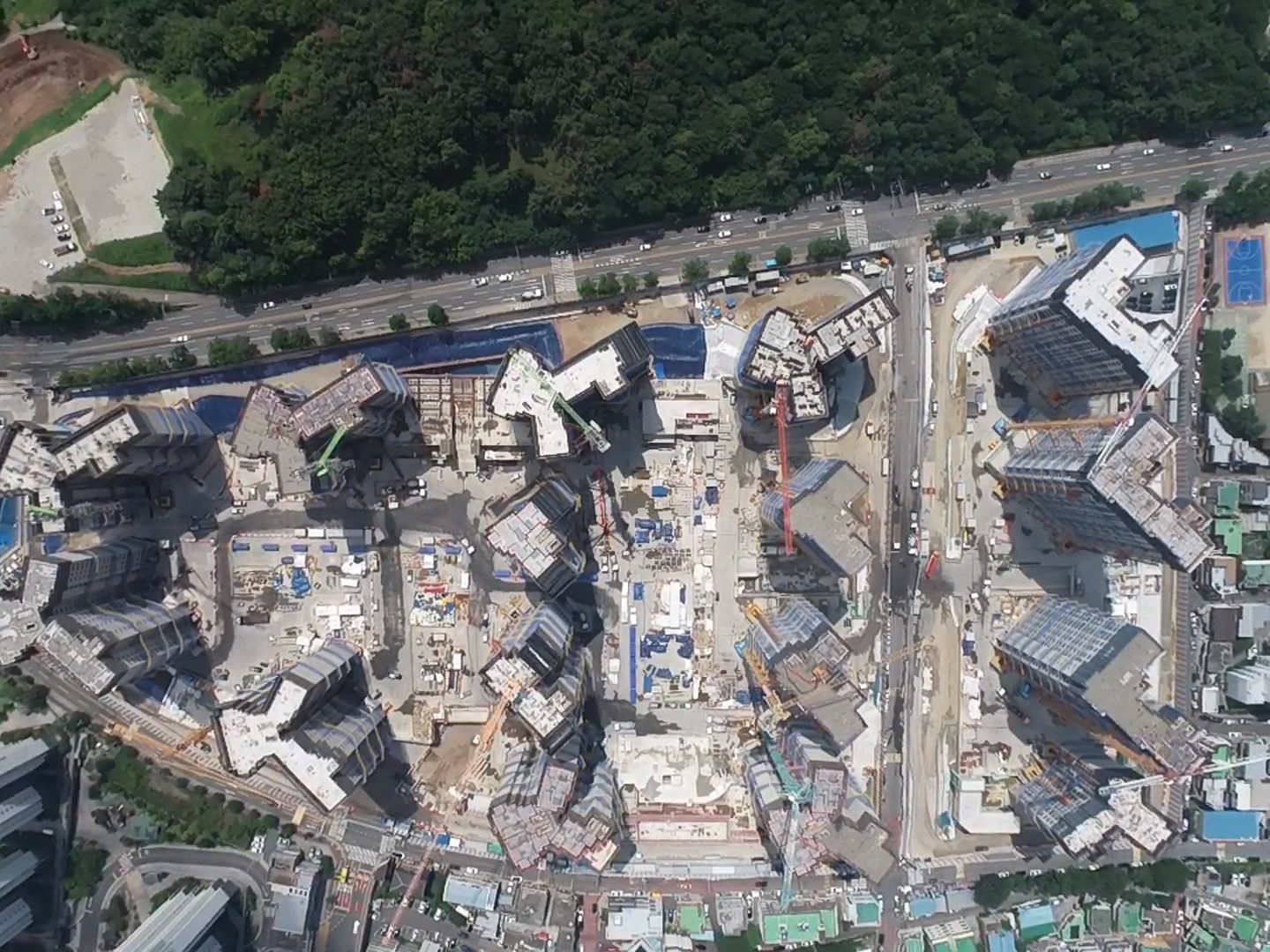

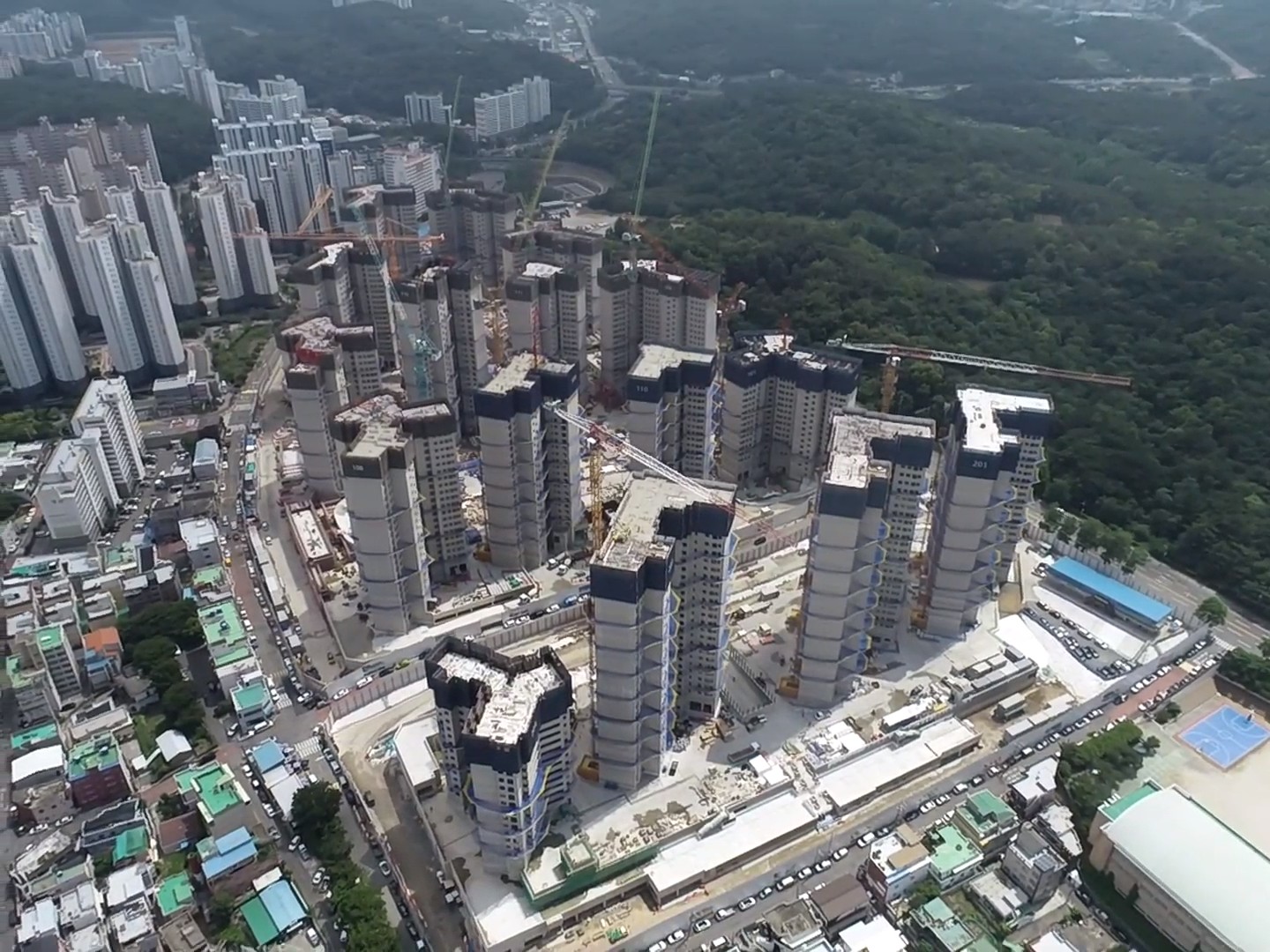

- 공정진행현황 [토공사] 되메우기 및 가시설 해체 작업 진행 중 [골조공사] 101동 : 1층 거푸집 설치 109동 : 6층 바닥 철근 배근 110동 : 4층 바닥 철근 배근 201동 : 7층 알폼 설치 202동 : 10층 벽체 철근 배근 203동 : 8층 벽체 철근 배근 204동 : 1층 벽체 철근 배근 지하주차장 : 폐합 진행 중 [마감공사] 지하주차장 지붕층 복합방수 작업 지하주차장 블록 쌓기 작업 세대 기준층 수장 먹매김 작업 [기타] 선행동 호이스트 설치 작업 (2개동)
공사실적을 월 단위로 집계하기 때문에 해당월의 공정률은 익월 10일 이후 조회가 가능합니다.
